Rekonstrukce střešních plášťů Müllerovy vily
Ústav stavitelství I Fakulty architektury ČVUT se podílí na další významné realizaci. Na základě projektové dokumentace z dubna 2023 probíhá rekonstrukce objektu pro Muzeum hlavního města Prahy. Stavba je realizována jako podlimitní veřejná zakázka se zhotovitelem PKbau, s.r.o. a dokončení se plánuje na říjen 2025.
10.3.2025
Při probíhající rekonstrukci provozních střech Müllerovy vily byl v minulém týdnu osazen na připravený límec , tzv.luxferový světlík. Tomu předcházela cca.dvouměsíční dílenská výroba, spočívající ve vytvoření věrné repliky sklobetonového pochozího prefabrikátu složeného z desítek na míru odlitých skleněných šablon.
10.3.2025

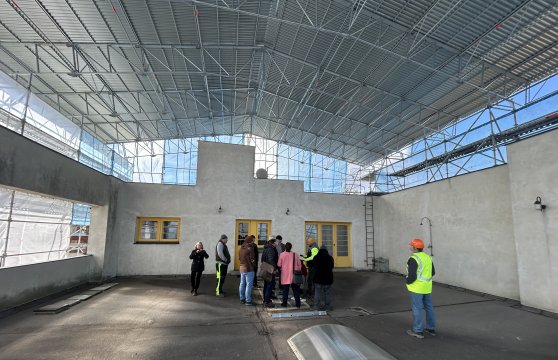

Po převzetí staveniště 10.3 a získání záboru na jeřáb, bylo založeno staveniště a zahájena výstavba „druhé střechy“ ta je dle požadavku pam.péče položena bezkontaktně s vilou. Jde o rámovou montovanou konstrukci se sedlovou střechou a přístupovou galerií z ulice Nad Hradním vodojemem. Dalším krokem bude příprava, výroby repliky střešního světlíku, jehož originál bude po vyzvednutí jeřábem uložen v depozitáři Muzea. Následně bude zahájeno snímání nefunkčních izolačních vrstev hl.střechy.
11.4.2025

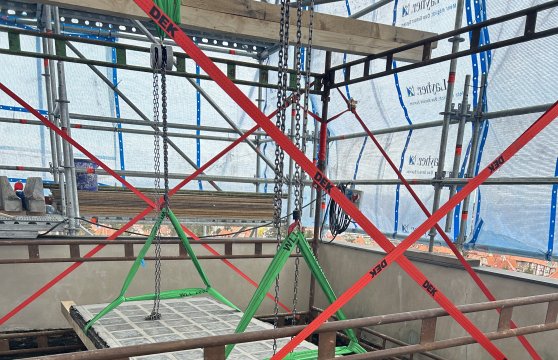

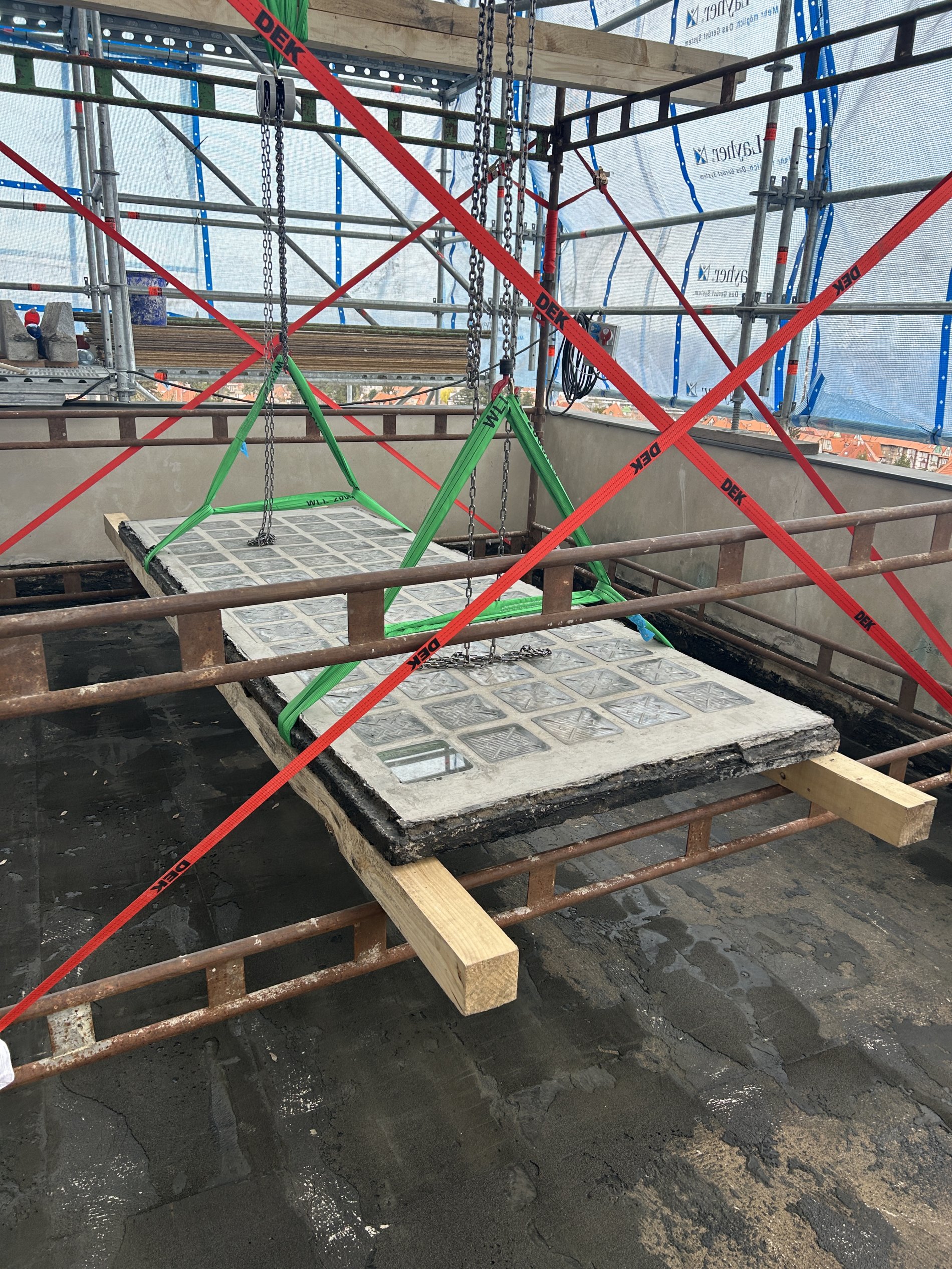

Při opravě provozních střech Müllerovy vily, došlo při odhalování skladeb k plánovanému odhalení původního střešního světlíku ze skleněných tvárnic, ten byl doposud jen restaurován. Nyní dojde k jeho náhradě za repliku, tento originál byl tedy oddělen od podstavce a vyzvednut "v jednom kuse" a nyní je připraven k odvozu do depozitáře muzea. Probíhají přípravy na výrobě repliky.

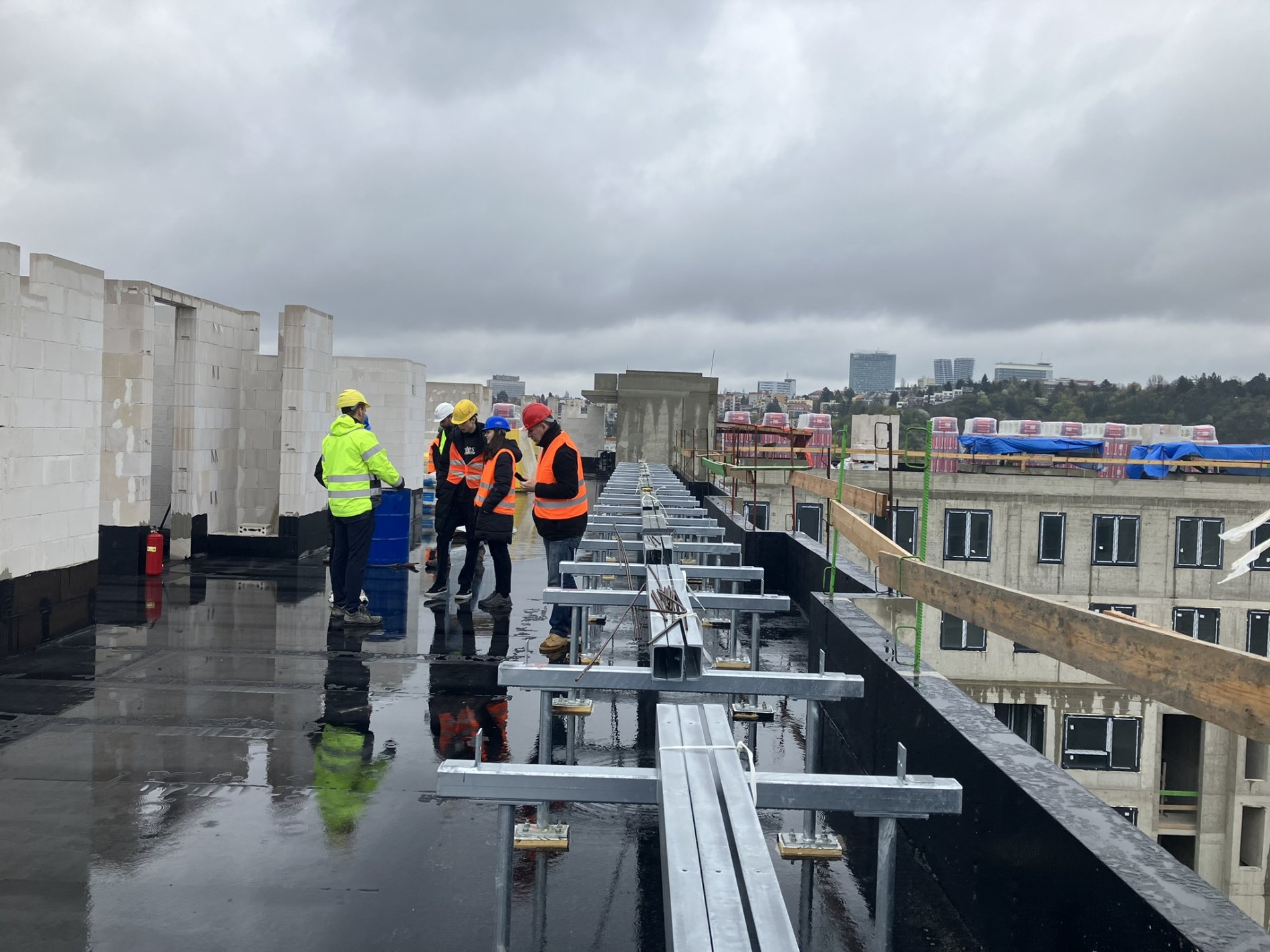

10.9.2025

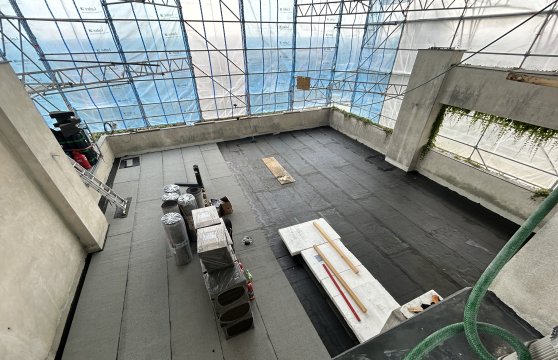

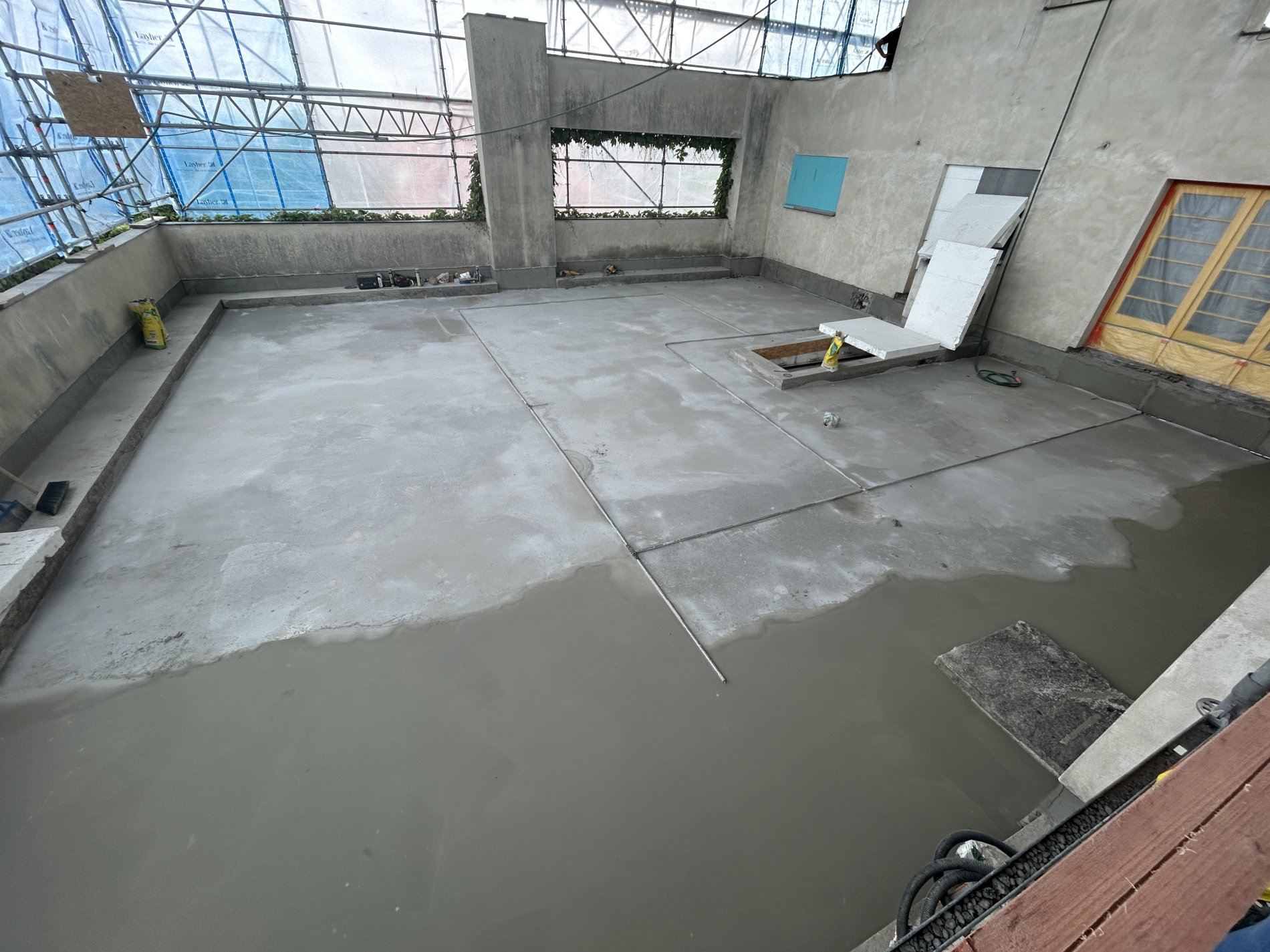

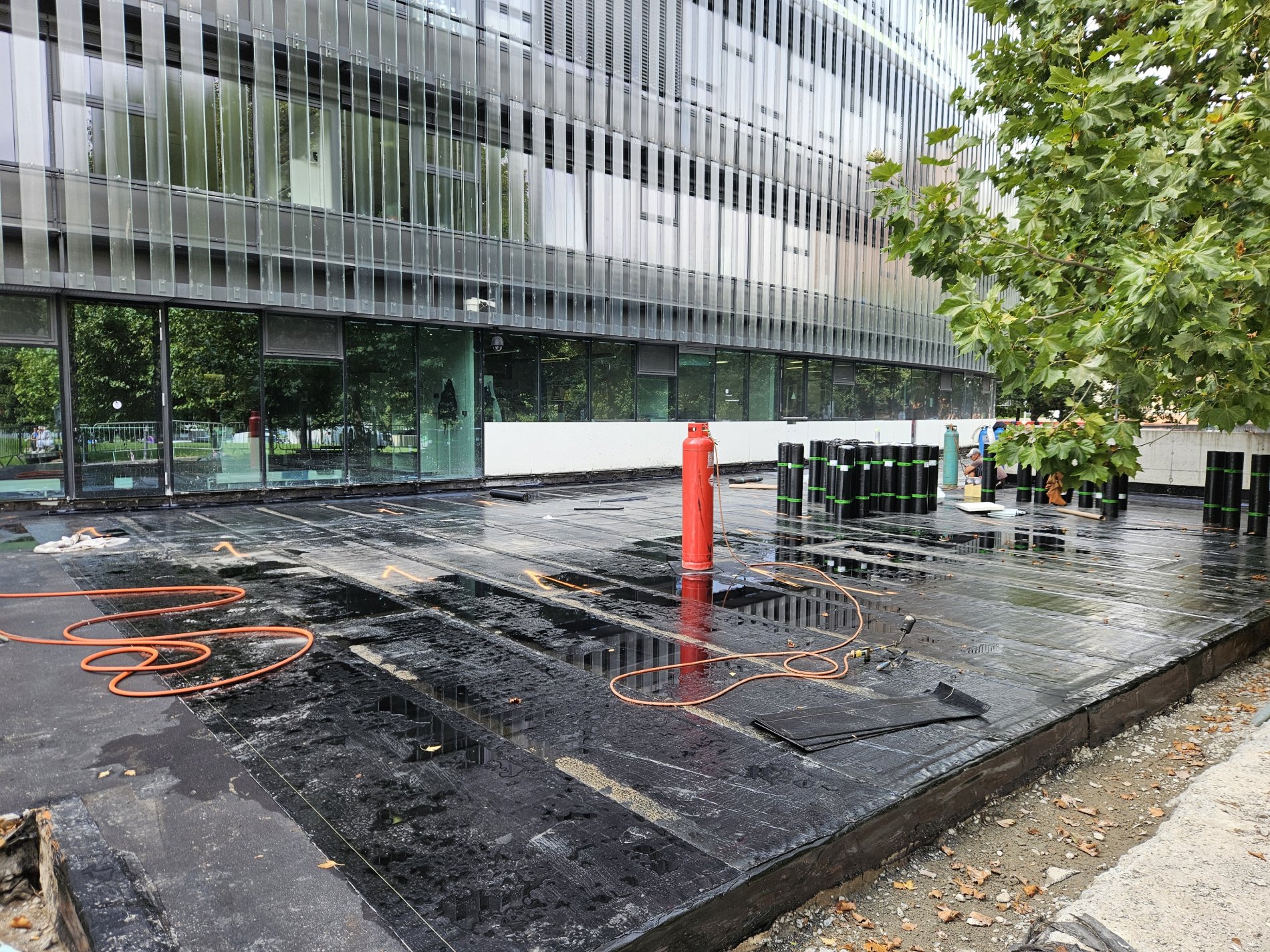

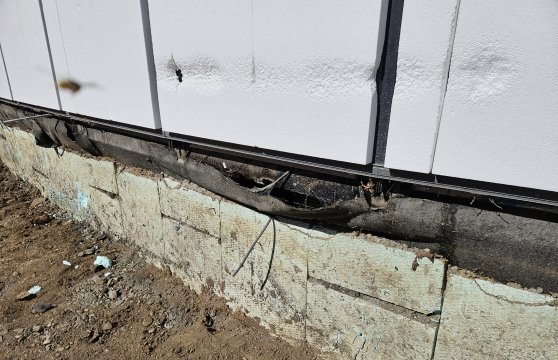

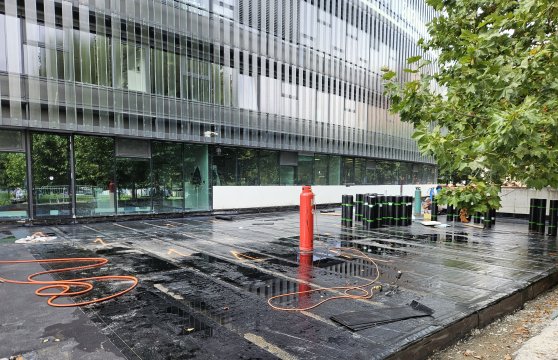

V letních měsících došlo k očištění celé konstrukce od původních skladeb novodobého střešního pláště z přelomu milénia, až na nosnou stropní konstrukci, která byla vyrovnána a opatřena pojistnou hydroizolací, která překryla i zatrubkování slaboproudých rozvodů na rubu stropu místností pod terasou.

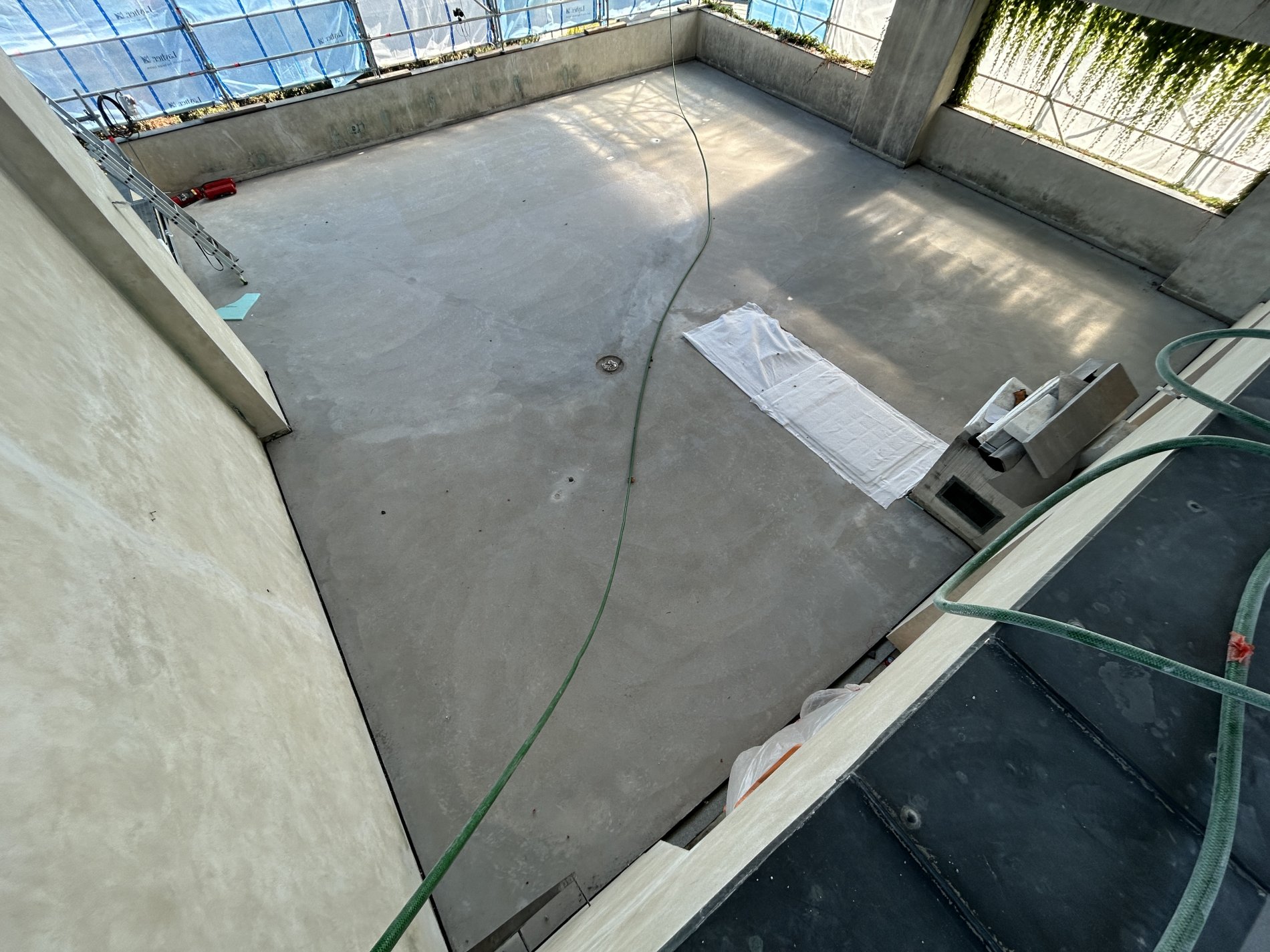

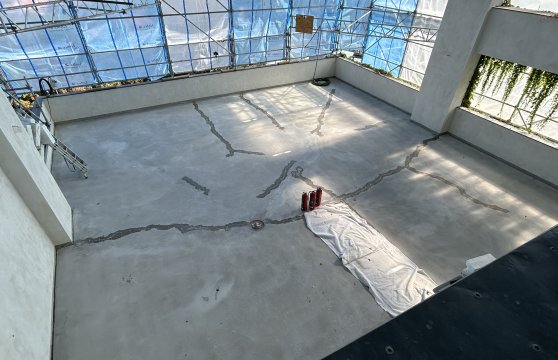

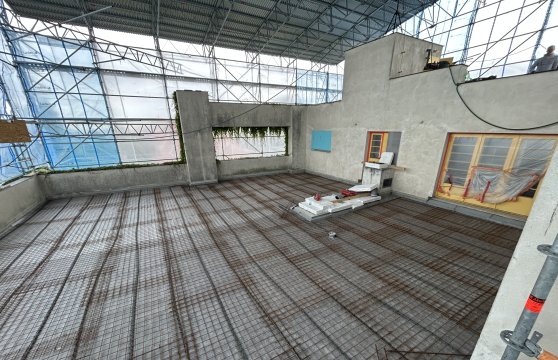

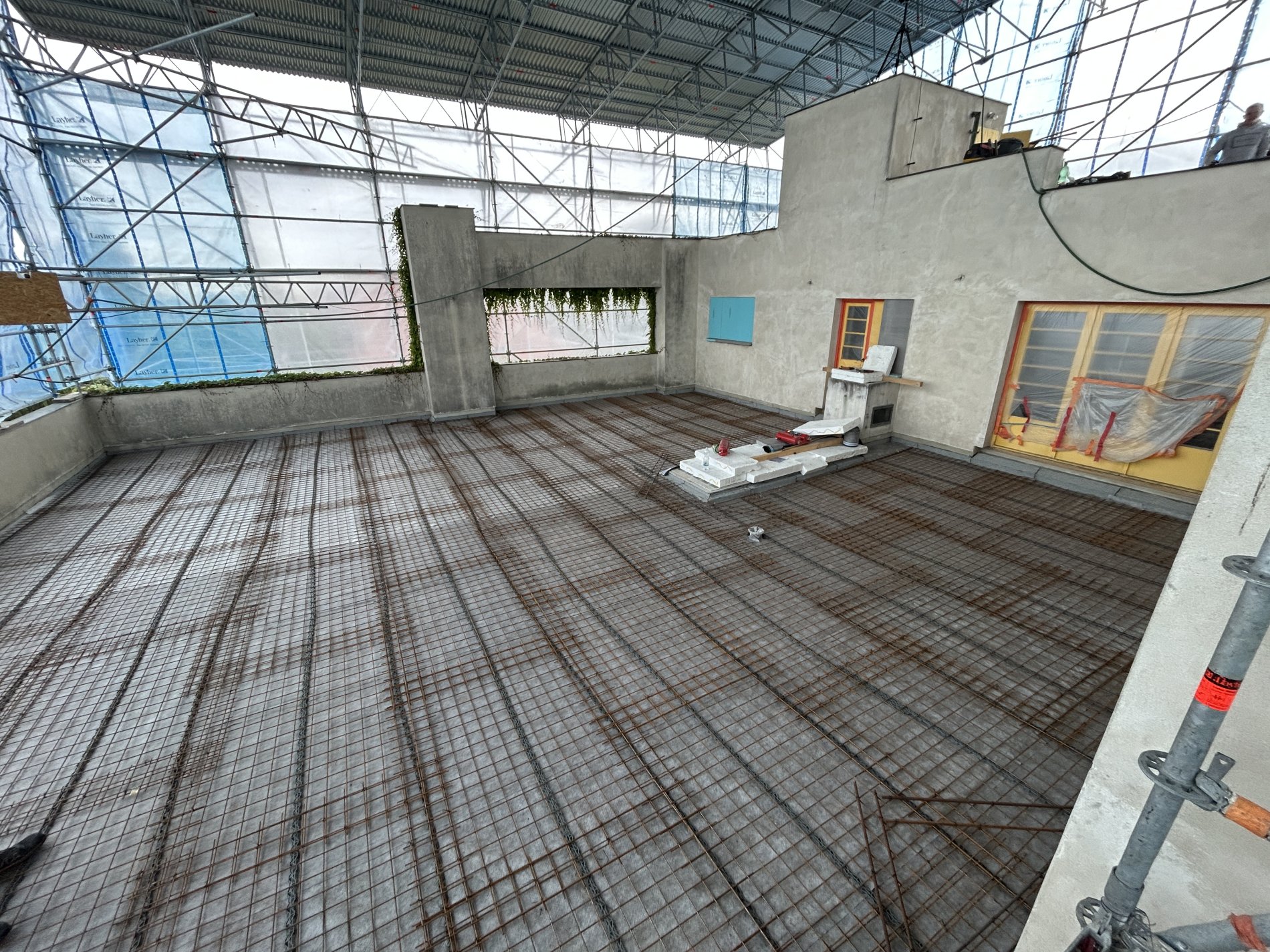

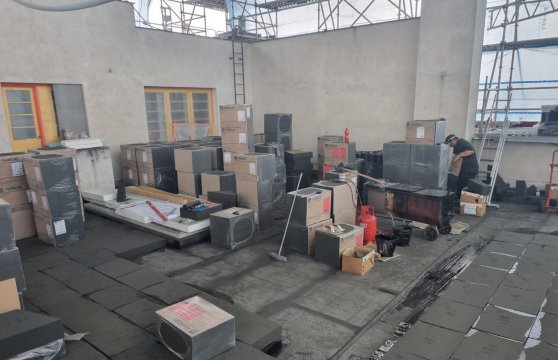

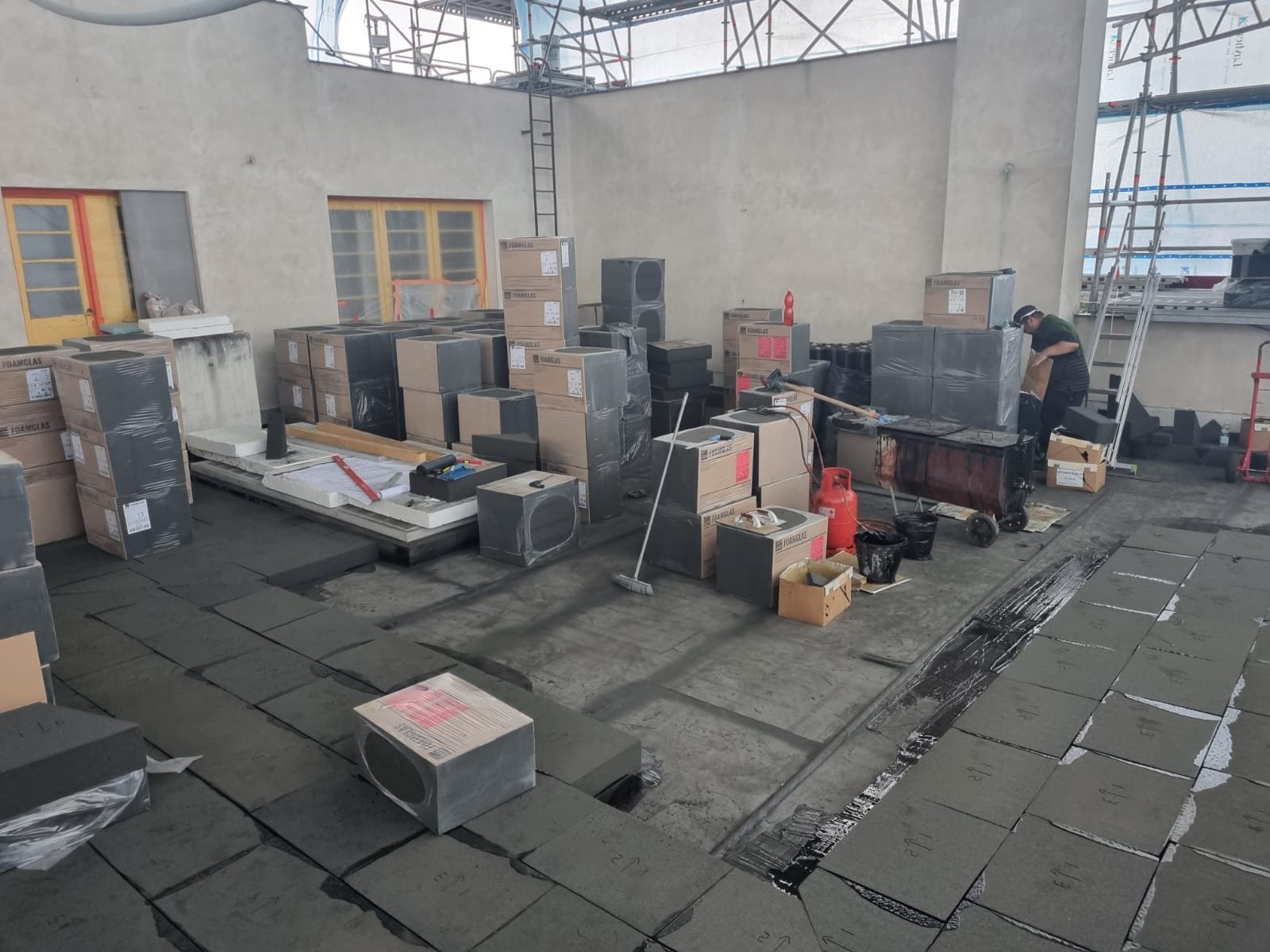

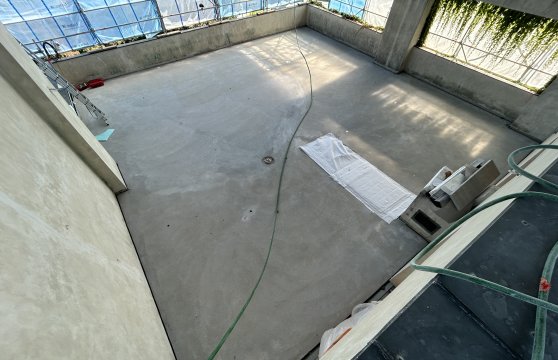

Následně byly položeny spádové klíny z pěnoskla, vyrobené podle přesného kladecího plánu v potřebném sklonu. Na spádovou vrstvu byla posléze provedena silikátová nosná deska s armaturami při spodním líci. Technologická přestávka pro zrání této vrstvy skončila v srpnu a nyní po vysprávce smršťovacích trhlin byla zahájena pokládka hydroizolační vrstvy PMMA detaily okrajů.
Je třeba zdůraznit potřebnost a spolehlivost provizorního zastřešení, které po tuto zranitelnou dobu chránilo unikátní interiéry vily pod řešenými konstrukcemi.
11.11.2025
V září a říjnu 2025 proběhla na akci Rekonstrukce střešních plášťů Müllerovy vily, poslední a technicky i esteticky nejzásadnější část prací. Po měsících přípravy podkladních vrstev: hydroizolací, spádových klínů z pěnoskla a nosné silikátové desky; bylo položeno souvrství horního líce teras, neboli provozních střech vily. Byly položeny, postupně a včetně sofistikovaných detailů a návazností, vrstvy na bázi stěrkové izolace Polymethylmethakrylát; PMMA. Hotní pochozí vrstva je opatřena vsypem s výrazem podobným litému asfaltu, tedy povrchu, který v době vzniku vily na těchto střechách byl, ale trpěl četnými poruchami. Střechy vykazovaly poruchy v zásadě od počátku, a i přes jinak velmi zdařilou komplexní renovaci na přelomu milenia, musely být hlavní střechy (tzv. 6. a 7.úroveň) kompletně vyměněny. Po končení praví došloi k demontáží provizorního zastřešení, nad celou vilou: nutné ochrany zranitelné vily po dobu oprav od jarních měsíců tohoto roku a byla určitou "dočasnou dominantou" pražských Střešovic.
Celá akce připravovaná od roku 2022 proběhla v široké skupině odborníků z naší fakulty i praxe a pomocí kvalifikovaných dodavatelů izolačních systémů. Nelze nezmínit zásadní podíl zástupců dozoru státní památkové péče a provozovatele, Muzea města Prahy.
Současně se střechami byly opraveny navazující omítky a nadále bude pokračovat celé kolo oprav interiéru a vybavení této unikátní pražské památky.
